大别山隧道地处大别山腹地湖北省麻城市境内,穿越大别山山脉孟匠岩主峰,隧道全长13 256m,是合武线上最长、控制工期的隧道。以大别山隧道中部分界,由两个单位共同负责组织施工,其中,我单位负责出口端6 908m和1077m的2斜井施工任务。
大别山隧道出口端分为出口和斜井两个工区组织施工,其中出口工区独头施工4182 m,设计为5%的上坡,隧道正常段衬砌后高9. 25 m,宽10. 08 m,为单心圆断面。采用钻爆法开挖,无轨运输,在施工过程中,隧道内从掌子面往后最多有14个作业面和8台台架同时施工,洞内作业人员多达百人以上,并且有装载机、挖掘机、运碴汽车、运喷浆料汽车、运混凝土汽车等行走设备。因此,施工通风是改善洞内作业环境的主要措施和方法。
2、通风的设计及计算
根据国内一部分已建成或在建隧道的施工通风情况来看,通风效果都不是太好,尤其是长距离隧道独头通风。因此,在开工之初,就将大别山隧道长距离独头通风作为施工的重点、难点来进行组织,施工与科研结合,以专业设计、专业通风的方式进行协作。根据工程特点,采用压入式通风方式。
2.1通风量计算
施工通风所需风量按洞内同时工作的最多人数、洞内允许最小风速、一次性爆破所需要排除的炮烟量和内燃机械设备总功率分别计算,取其中最大值作为控制风量。
2. 1.1主要计算参数
①洞内同时工作最多人数按Ⅳ=150人考虑;
②洞内允许最小风速Vmin=0.15 m/s;
③洞内每人应供应新鲜风3 m3/min;
④内燃机械设备作业供风量3 m3/( min.kW);
⑤风管平均百米漏风率为0. 015,风管摩阻系数为0. 02;
⑥开挖断面面积A=117.6m2。
2.1.2风量计算结果
(1)按人数计算风量
所需要风量为Q =3 x150 =450 m3/min (1)
(2)按最小风速计算风量
所需要风量为
Q=Vmin×Ax60 =1 058 m3/min (2)

(3)按开挖面爆破排烟
5、通风管理
5.1组织机构及职责

隧道通风重在管理,为了解决好大别山隧道通风,专门设通风负责人1名,下设四个班组:技术组、风管安拆组、风机司机班、风管修补班,职责分工见表2。
5.2通风技术管理
①风管安装必须平、直、顺,通风管路转弯处安设钢性弯头,并且转弯平缓,避免转锐角弯,以减小管路沿程阻力和局部阻力,并且要加强日常维修和管理。
②专业技术人员经常对现场通风效果进行检测,根据检测结果及时进行阶段调整。
③必要时可以根据检测结果及时对通风系统作局部调整,必须保证洞内气温不得高于28℃、一氧化碳(CO)和二氧化氮(N02)浓度在通风30 min后分别降到30 mg/m3和5mg/m3以下,以满足施工需要。
④风机必须由专业风机司机负责操作,并作好运转记录,上岗前必须进行专业培训,培训合格后方可上岗。
⑤电工必须定期检修风机,及时发现和解决故障,保证风机正常运转。
⑥加强日常通风检测,保证足够的风量和风压,并且要爱护通风管路,避免对通风管路的破坏,降低漏风率。
⑦洞口风机需要安设在距离洞口20 m以外的上风向,避免发生污风循环;风管出风口距开挖工作面的距离不许超过30m。
⑧因为所选择的风管直径较大,必须保证隧道有足够的净空,避免发生过往车辆和机械刮破风管而影响施工。
⑨运输车辆的尾气排放口必须安设净化装置,以降低对隧道内施工环境的污染程度。
⑩因为隧道内采用的内燃设备较多、功率较大,所以排放的尾气量很大,隧道开挖产生的有害气体和粉尘也较多。为了避免对施工人员和大气造成危害,对洞内排出的污风进行空气质量监测,如果发现不符合排放标准,及时采取有效的处理措施,以满足环境保护的要求。
6、通风效果的检测及评价
6.1 隧道内作业环境标准
①空气中氧气含量,按体积不得小于20%。
②隧道内允许最小风速Vmin,=0.15 m/s。
③隧道内气温不得高于28℃,隧道内噪音不得大于90 dB。
④粉尘容许浓度,每立方米空气中含有10%以上的游离二氧化硅的粉尘不得大于2 mg,每立方米空气中含有10%以下的游离二氧化硅的矿物性粉尘不得大于4 mg。
⑤爆破30 min后,有害气体二氧化氮体积不得大于5 mg/m3,一氧化碳不超过30 mg/m3,瓦斯浓度不得超过0.5 %~1,0%。

6.2有害气体主要检测对象、检测仪器及频率
对于无轨运输隧道,出碴等行驶的机动车辆,其排放的尾气中气态的CO、氮氧化物是主要的有害成分。目前,对隧道空气污染的治理方法是以稀释有害成分浓度为目的的通风换气法。
大别山隧道WHSD -2标段对风速、风量、CO浓度、NO2浓度等各项指标都有严格要求。以上述四项指标为基准,定期进行检测,决定各项施工工序的合理性,如果某项指标超标,立即上报安全环保部,理顺环境保护与隧道施工的关系,重视其环境危害,积极主动采取合理措施,使其危害降到最低限度。检测对象和方法见表3。
6.3效果评价

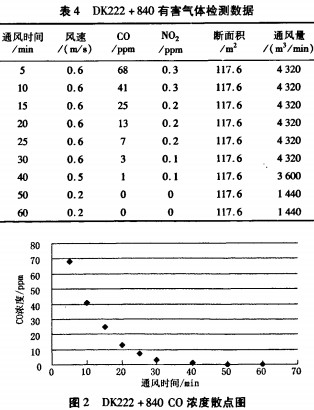

2006年12月1日,大别山隧道开挖至DK222+840,累计开挖长度2 842m时,对隧道有害气体进行了检测,空气质量在通风15 min时达到国家标准,比国家要求的30 min提前了15 min,N02浓度最高值为0.2 ppm,远远低于国家标准5mg/m3。检测结果见表4和图2。
7、结论
在机械化施工中,良好的通风是安全生产的重要前提,也是保护施工人员身心健康,提高劳动生产率的必要条件。同时对加快工程进度,确保工程质量也起着重要作用。目前大别山隧道出口已开挖2900多m,自开工至今,平均月进度达到200m以上,无一例安全事故发生。
