在电力建设中,lOkV配电室是供配电系统中一个的重要环节,它是将电网电能输送到用户的一个中转站,无论是现代化的工厂,还是现代化的办公大楼,以及居民楼群之内,都有lOkV配电室。lOkV配电室内电气设备的安装又是电气安装工程中一个重要的环节,它的好坏是一个工程形象好坏的关键。
2、施工方法
2.1与土建专业配合
在土建专业施工时,电气专业应密切配合与盘、柜安装有关建筑物(构筑物)尺寸、位置、预埋件位置是否正确、大小是否合适,是否牢固等问题。虽然有些误差可以在事后进行修补,但为了避免后续施工中不必要的麻烦,电气专业应及时对土建专业的施工提出建议,以便
于后来电气设备的安装工作。
2.2基础型钢的安装
2.2.1制作
基础型钢一般是现场制作,尺寸依据设计蓝图。施工前,施工人员应对图纸的尺寸与订货图中每面盘的尺寸进行核实,以避免囚设计疏忽或笔误而造成的偏差。lOkV配电柜的底座一般采用10#槽钢平放加工(即lOc,m平面在上方),由于lOkV配电柜比较重,这样便于承重,能够增强稳定性。槽钢在经过较直、下料、拼装、焊接、打磨等工艺就成型了,然后按平面布置图上的尺寸位置将槽钢摆放在正确位置,一定要注意两列盘间的距离,因为有些高压柜的母线联络是用母线桥来连接,所以尺寸稍有误差就会对将来母线桥的安装带来很大的麻烦。
2.2.2固定
首先对基础型钢进行找平工作,可以用水准仪进行测量。先测出型钢基础自然状态摆放时的最高标高点,然后把这点固定,再把其它各点标高固定与此标高相同即可,可以垫些垫铁点焊,全部标高调整好后,复测一次,最后满焊加固。如果为了高压柜安装完成后能够更
加美观,最好先与土建专业确定最后室内地平的标高,然后以型钢底座的标高高于地平标高2c,m左有为宜。用水准仪测量的误差基本在Imm以内,如果没有水准仪,也可用长的塑料管注水的方法来施测,实践证明,其误差也可控制在3mm以内,完全符合规范要求。
2.2.3接地
基础型钢的接地,每组型钢底座应有不少于2处的接地,接地材料选用- 50 x5镀锌扁钢直接与接地干线相连,接地干线的接地电阻应符合设计要求。另外型钢的内侧或接地扁钢上需焊几组接地螺栓,因为高压柜内的接地线要与此相连,要求用镀锌螺栓。
2.3高压柜的安装
2.3.1检查
高压柜进场之前应对电气室进行检查,常有的检查项目包括:屋顶、楼板是否施工完毕,是否有渗漏;室内抹灰是否完成;门窗是否安装完毕,是否有损坏;门是否可以上锁等。简而言之,室内凡是进行施工活动有可能损坏已安装设备的土建施工必须全部结束。
2.3.2安装
高压柜进场时对柜体进行相关检查,检查合格后方可进场安装。安装时应从一侧开始,先将高压柜按图纸位置依次摆放在基础型钢上,可以使用液压小车或滚筒来完成。每面盘之间留一点缝隙,最后一面或几面盘由于空间不够可以先不放在型钢上。然后从第一面盘开始定位,然后其它盘与之靠拢,最后进行校正,偏差值应符合下表的规范。然后用连盘螺栓进行连盘,最后将盘与基础型钢点焊固定即可(在内侧点焊)。实践证明,如果基础型钢安装误差很小,高压柜的尺寸误差也非常的小,高压柜放在槽钢上就可以满足相关规范的要求。

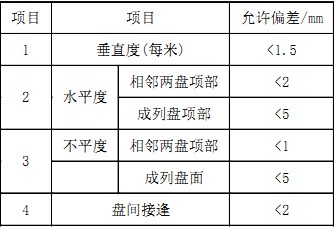

表1盘、柜安装的允许偏差
2.3.3母线桥的安装
母线桥的安装过程很简单,只要保证固定母线桥的拉杆的牢固性就可以了,这里不作详述。
2.4母线安装
2.4.1检查
母线应按工程材料及设备进场的相关规定进行验收,母线表面应光洁、平整、竖直,不得有裂纹、沙眼,无明显机械外伤等。
2.4.2预拼
由于母线很多,多数为双片母线,安装前应根据母线上的编号确定母线的位置。可以先将母线放在柜前,把整列母线依次按实际位置进行摆放,再对母线上的螺栓孔进行核查,保证螺栓孔的尺寸、位置与柜内连接处一一对应。因为高压柜的母线需从侧面按次序穿人,如果中间某段母线上的孔的位置不符或是尺寸不吻合,重新安装它需要把之后安装的全部母线拆除,所以母线在柜外的预拼是非常重要的。
2.4.3安装
预拼完成后就可以进行柜内的组装了,此过程中要注意在穿母线时避免母线上的绝缘护套刮损,影响绝缘。母线的安装应按母线的验收规范进行施工,注意螺栓的平、弹垫,螺栓的力矩、螺栓的点红等。施工时一定要注意施工人员所携带的小工具、螺栓螺帽等小件,防止其从柜缝掉入高压柜内,万一不慎掉入高压柜内,应急时找到,并将其取出。
2.5电缆敷设、接线
2.5.1高压电缆
高压电缆的固定和接线工作应在电缆的试验结束并合格后方可进行。电缆的固定是为了避免接线端子处承受电缆的拉力或张力,固定电缆的方法很多,如果电缆在电缆沟内,可以用扁钢制作的Ω卡进行固定,固定时可以垫一块电缆的外皮以保护电缆;如果电缆在夹层内,可以固定在走线架上。电缆固定完后,将电缆头与接线端子接上即可,最好涂点导电膏,另外电缆的接地线也要接好。
2.5.2控制电缆
控制电缆在检查合格后方可进行敷设,敷设时注意高压柜的进线必须从柜的底部进入,盘间连线不得从两面高压柜之间的孔洞直接穿过,因为此孔洞是为微机综合保护系统通讯线专门预留,其它电缆从此穿过可能会对综合保护系统形成干扰,所以施工时切记不要贪图方便省事。控制电缆头的制作和接线符合相关规范即可,这里不作讲述。
2.6调试前的检查
调试之前的检查也是必不可少的,因为高压系统对绝缘的要求很高,很小的疏忽都可能导致调试过程中对设备的损坏。检查的内容主要包括以下几方面内容:地面、电缆沟内不得有杂物(电缆接线垃圾、土建垃圾等);高压柜内不得有杂物、灰尘;其中母线室、高压电缆室及断路器室最好用吸尘器进行除尘;还要检查高压柜体的接地,柜门与柜体、断路器与柜体之间的接地连接是否牢固等。在以上内容都完成之后就可以进行高压柜的调试工作了。
3、结束语
以上是根据工作中的实际经验和工人的安装经验所总结,希望能给有关的安装人员一些帮助。
